料单办理流程
1、一般硬度一块1.6.×2.7×1荒料加工,圆锯需约3天,砂锯需要约3-4天,绳锯需要约4-5天。

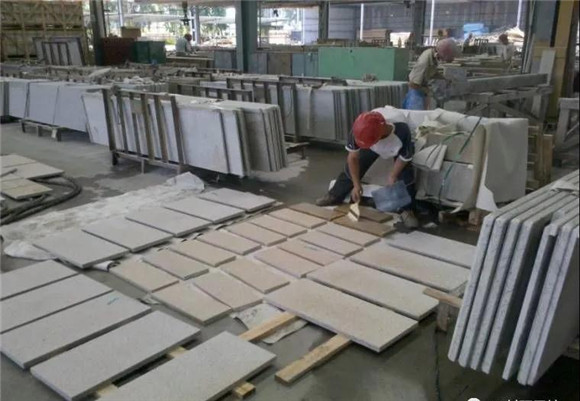

2、荒料切割成板材后进行洗板,再编号进行下一步表面加工。
3、抛光处理,1.6×2.7板抛光处理一块需要约5分钟。
4、面处理,荔枝面一般是条板(短边小于1米板)凿,一块需要约8-10分钟。
5、电子桥切,就是通常说的红外线切割,一般为规格板,切割时间较短,主要耗时在板材搬运,一般一块1.6×2.7板桥切时间需要15分钟。

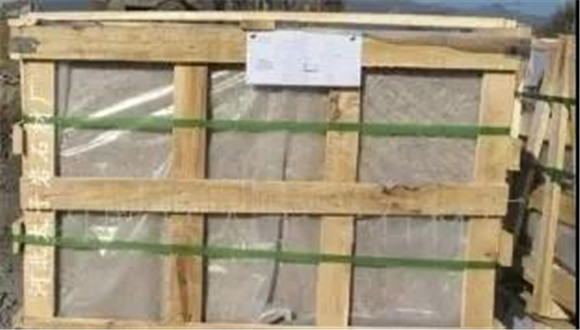

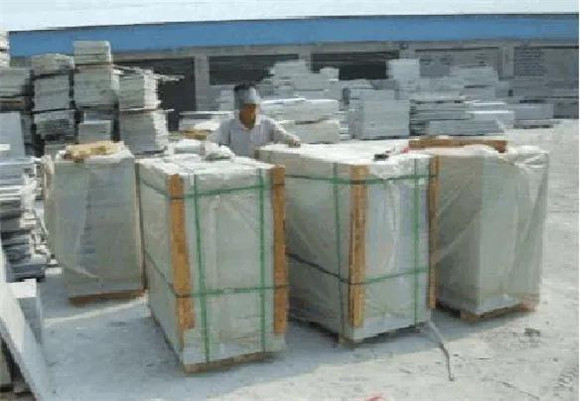

6、矿山订板价格最优为600*1800的板,其宽度超过600成本即需要上涨。
7、一般从厂家发货到现场时间为导航时间的2-3倍。

8、毛板切成工地所用板材其锯缝宽度为3mm/每刀,即610头板正常可以出材600宽,故较为经济的成材规格为200、300、600,其上下浮动10mm以内出材率最高。

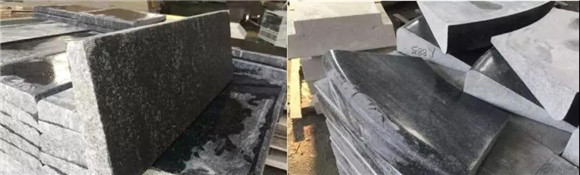

9、地面大面铺装不能使用光面,黄锈石、黄金麻慎用烧面,丰镇黑不能使用荔枝面, 654、614最好用烧面等。
11、荔枝面或烧面水洗,有些施工图中会要求水洗面,水洗处理在很多人的印象中就是水冲。
真正的水洗工艺是:将已经经过荔枝面或烧面处理的材料,用高水压配合高硬度的塑料刷子或钢丝刷,把材料表面的毛刺、浮渣打磨掉,打磨完的材料表面手感比较柔滑,会更有质感。但会增加较大的成本。
▲多曲面、弧形材料的加工,只能人工完成。
▲仿形机处理完成面和人工抛光后的对比。
注:该类知识网上很多,在此就不一一列举。
标准料单组成与格式
一、标准料单组成
二、料单绘制基本规范要求
1、版面要求
1)、封面标准:清晰标注项目名称、项目部及时间,页副A3。
2)、图框标准:清晰标注填写下面标注栏,页副A3。
2、制图标准

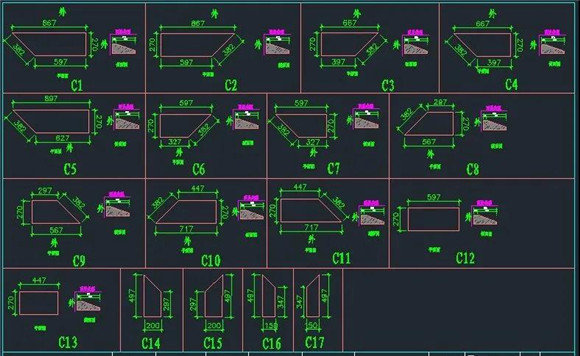

1)、分隔框:每一个加工图要与其它的分隔开。加工图要标明尺寸,编号,剖面等关键信息。异型加工的材料必须绘制平面、立面、剖面图,并标明面层处理范围。
2)、尺寸标注:

(1)尺寸文字标注于图样轮廓线以外,不得与图纸、文字及符号等相交。
(2)互相平行的尺寸线,应从被标注的图形轮廓线由近向远排列,小尺寸线应距轮廓线较近,大尺寸线应距轮廓线较远。

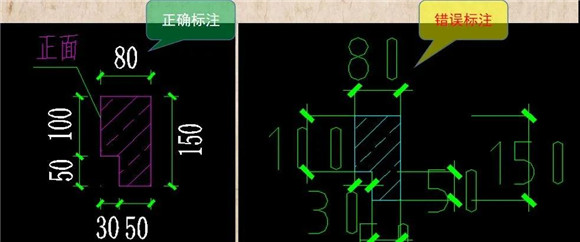

左边正确画法 右边错误画法

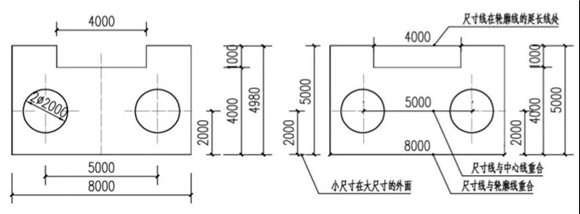

(3)尺寸文字标注字体的大小必须与图形相匹配。
(4)所有图形绘制需在CAD模型中制作,模型中尺寸比例要求为1:1。

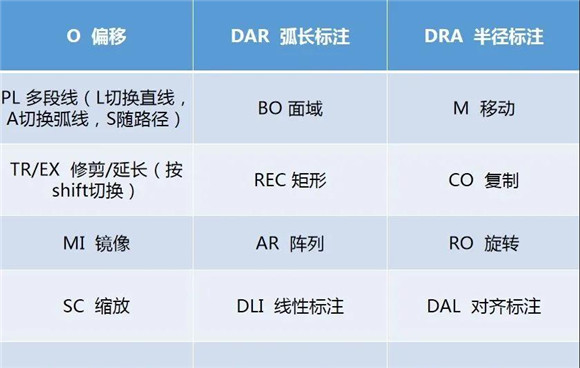

3)、CAD提料表格格式:表格是直接用使用的CAD表格,不是用线条一个一个画的。
点CAD上面绘图工具栏,然后选择表格即可根据需要创建表格。该表格具有数据统计的基本功能,并且可以直接输出Excel表格。
4)、CAD提料表格要求及作用:
(1)CAD料单表格要求
a、表格里数据要与加工图一一对应。
b、表格中信息要准确清晰。

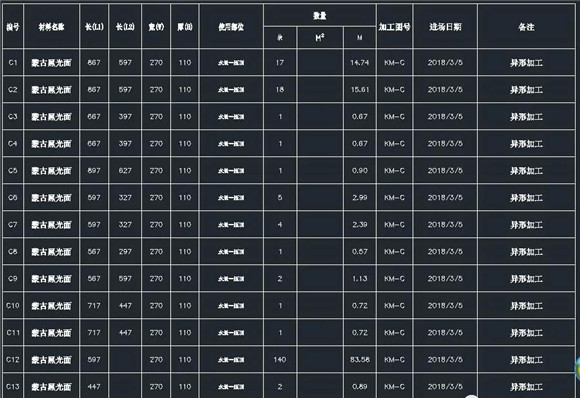

c、表格内容包括:材料编号、材质、长、宽、厚度、数量、备注。整套图纸的字体及大小应保持一致,严禁错、别、草字。
d、在A3图框内合理编排图形及料单表格。
(2)CAD表格作用
a、方便提料时填写数据,计算统计。
b、方便核对填写是否正确,数量是否统计对等。
c、CAD表格不易变动,可与EXCEL表格对比。避免误动表格,表格显示不全乱码等,影响其准确性。
3、绘制料单的注意事项
料单绘制完成后要仔细检查,看是否存在问题,如:
1)、尺寸标注是否明确
2)、材料材质标注是否完整
3)、竖向图是否准确
4)、甲供材料要在图纸中显示并标注清楚工程部位
5)、标注字体是否统一
6)、图例示意是否清楚
7)、数量是否准确
8)、是否有漏项
9)、存在疑问处是否标注说明
3)、铺装为弧形,或者无规则斜铺,切边较多情况可增加至4%(或者更大)损耗。
优化排版下料细节浅谈
一、优化排版的原则
1、遵循设计理念
2、成本经济原则
3、施工品质提升
4、现场施工使用及管理简便可行
5、厂家易生产,经济
6、现场剩余旧料利用
二、优化排版开始需具备的素质
三、优化排版讲解
1、平面

3)、填芯(对缝、工字缝、45°斜铺)。
d、如不可避免出现小块,要求小块必须≥?整块。
实例展示

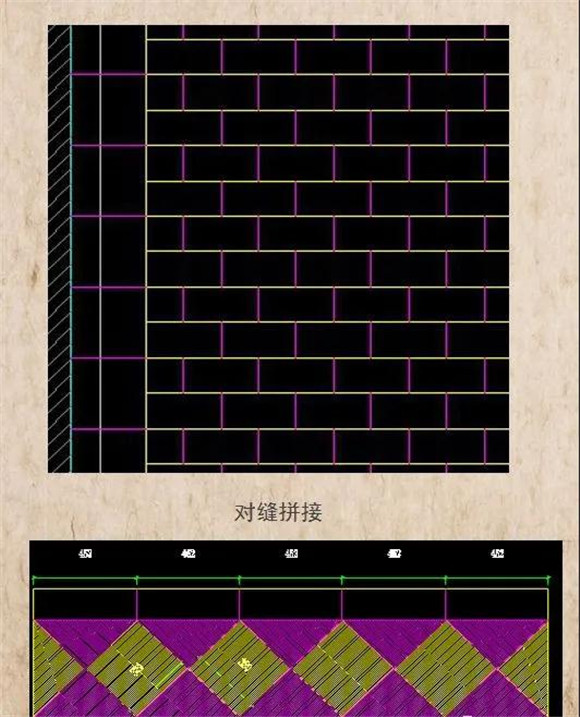

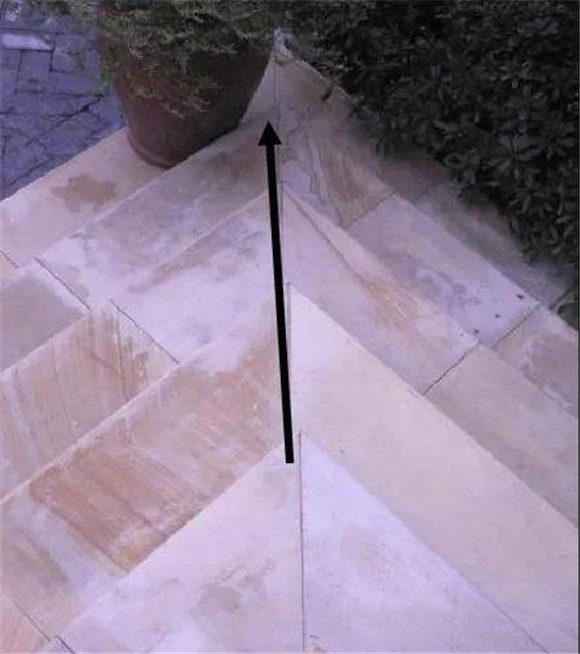

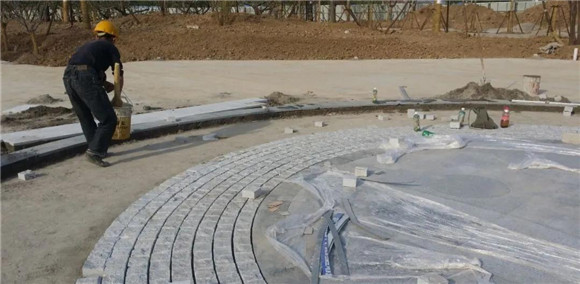

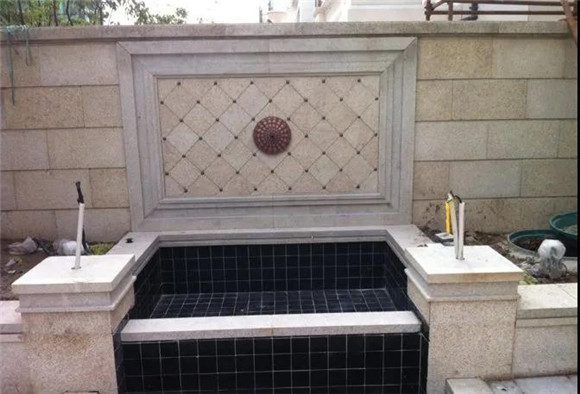

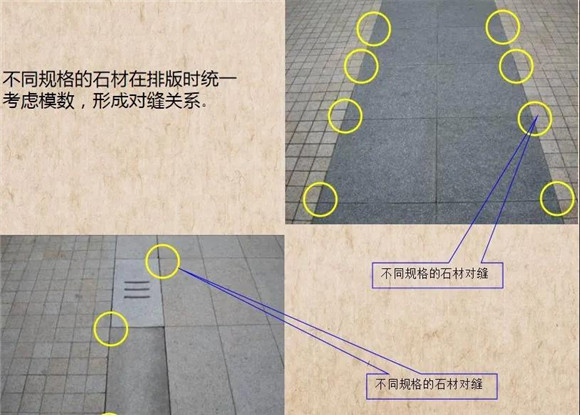

所有平面铺装与台阶缝隙完全对缝处理

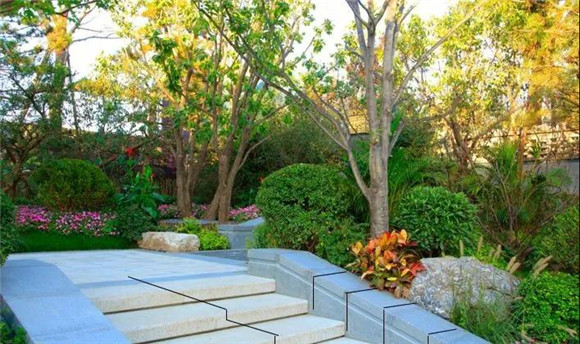

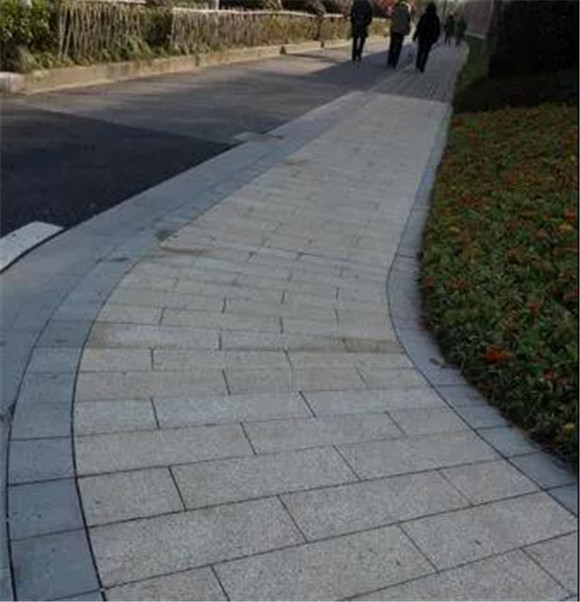

实景照片
2、波打
1)、转角形式:
45°角
直角
锐角
钝角
2)、如有小料石,为增强效果,可留8mm或10mm缝。

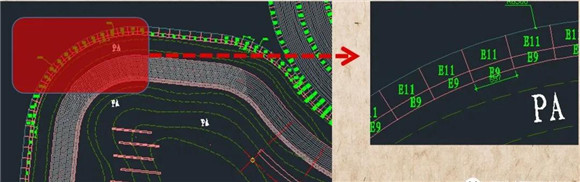

3、弧形
1)、形状为弧形时,如规格板不能满足景观需求,则采用异形加工(也可用梯形板)。

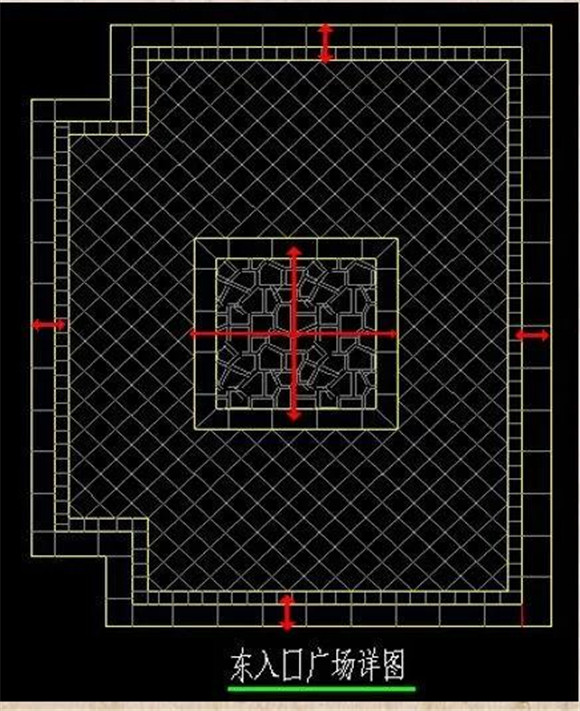

实景照片
4、台阶
1)、图纸无详细做法,为增强安全性,倒角处理。
2)、忌用一步台阶,至少两步,高度一般为150mm,需考虑台阶整体有规律对缝或错缝拼接。
3)、台阶平面材料必须考虑立面厚度尺寸。

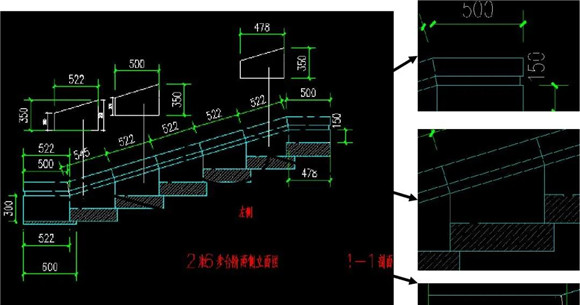

多层楼梯踏步转角的拼缝保持上下一致
5、立面

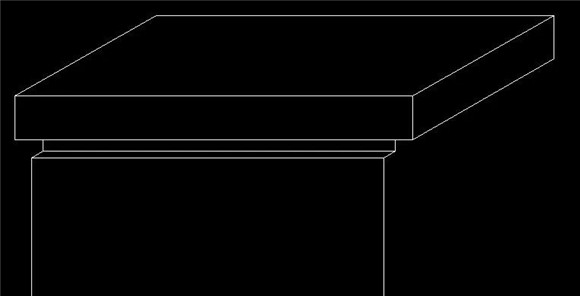

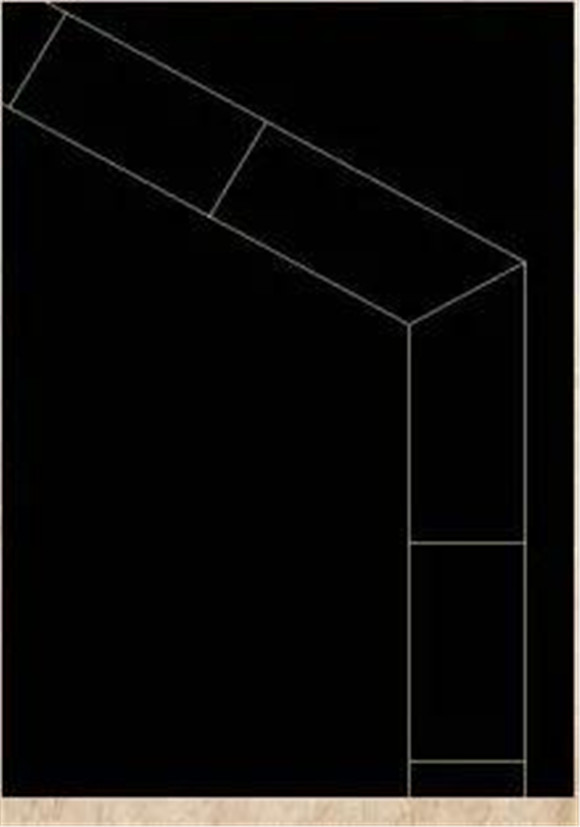

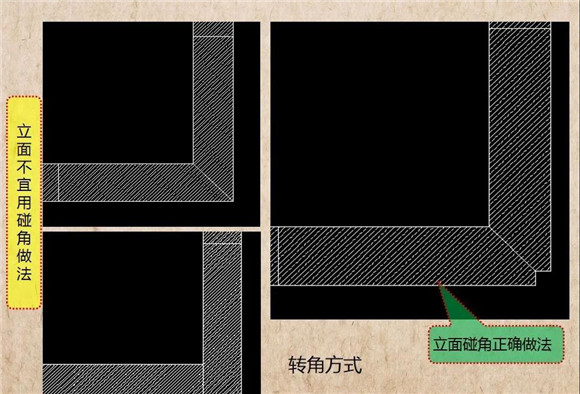

1)、立面转角方式

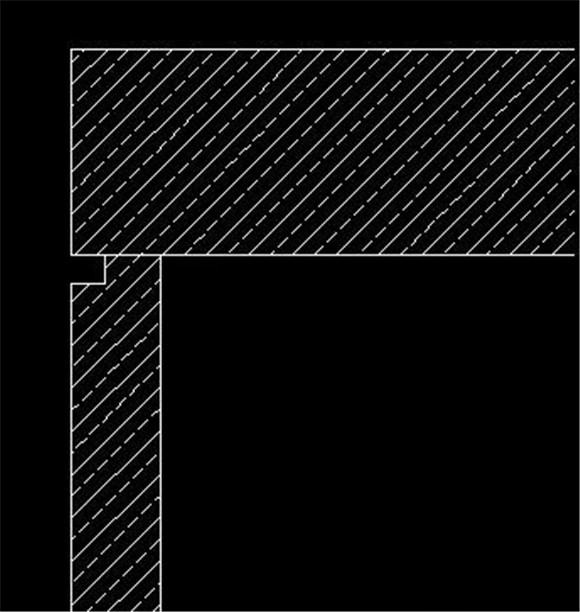

① 、45 °角拼接:一些异形线脚,为保证美观,常用45 °角拼接,但切角容易损坏。
③、直角拼接:加工及施工方式简便,但为了追求美观,需对交接缝隙仔细处理。
2)、对缝或工字缝
3)、 倒角、凹槽
实例展示

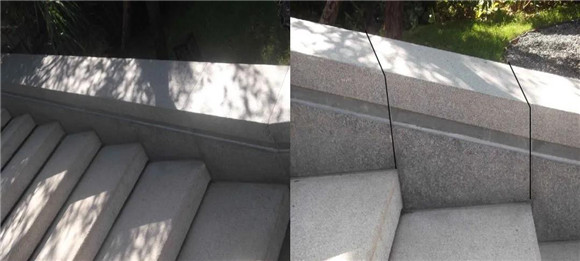

所有压顶与侧板及踏步对线
实景照片

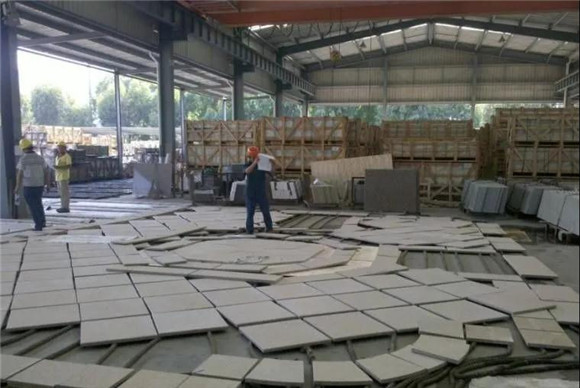

4、送货单格式等
二、验收流程
5、收料完成后及时记录,做好登记台账。
