1、所有骨架钢材需热镀锌处理。
2、挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。
3、焊缝必须饱满牢固。
4、钢架焊接处必须除锈后涂刷两道防锈漆然后涂银粉漆处理。

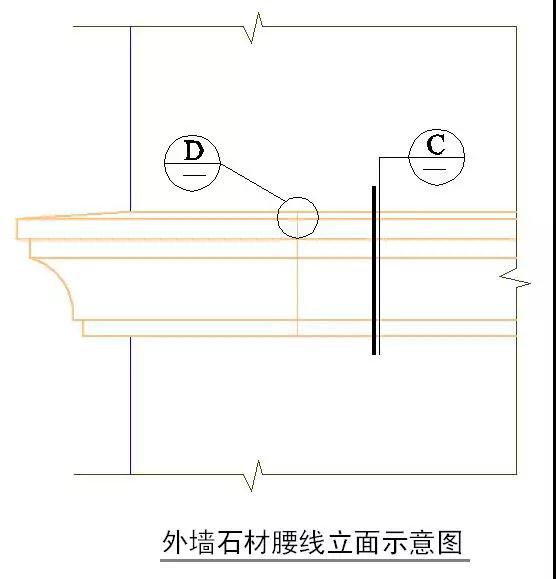

5、膨胀螺栓抗拔要求必须符合规范和设计要求。

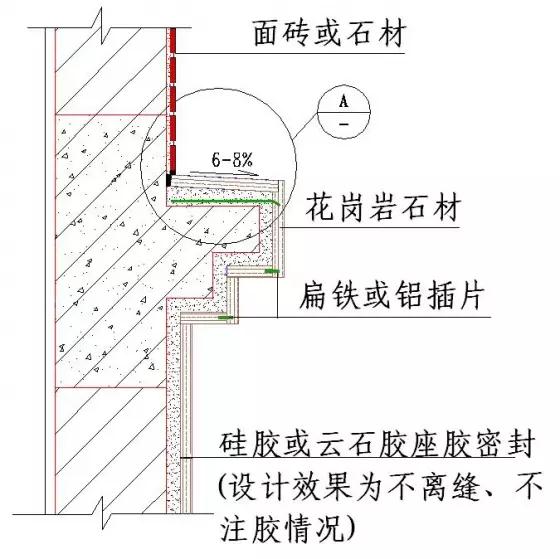

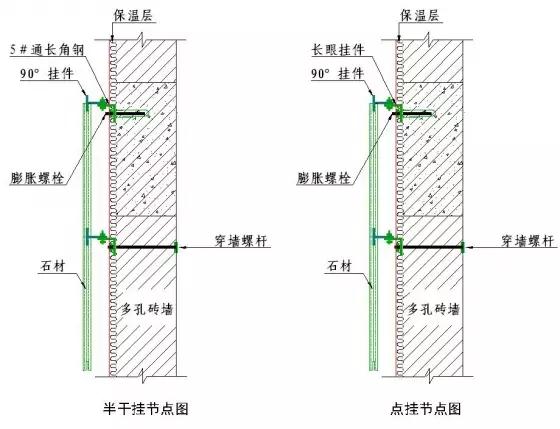

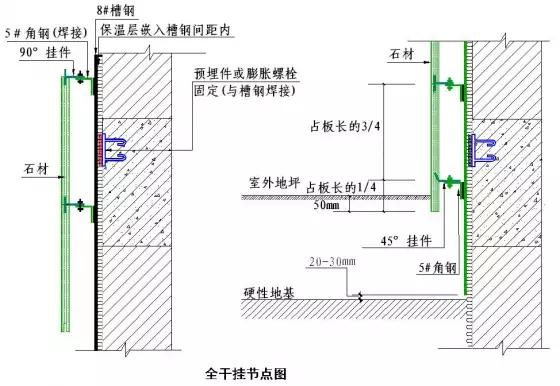

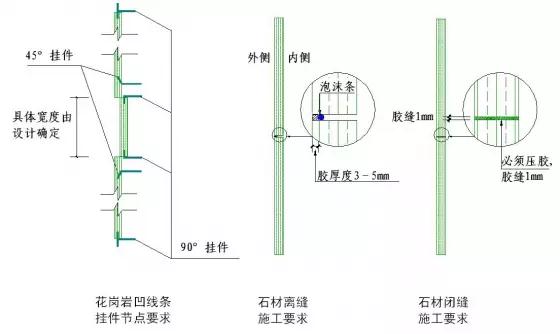

注:(1)室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边; (2)槽钢离开硬性地面20-30mm。

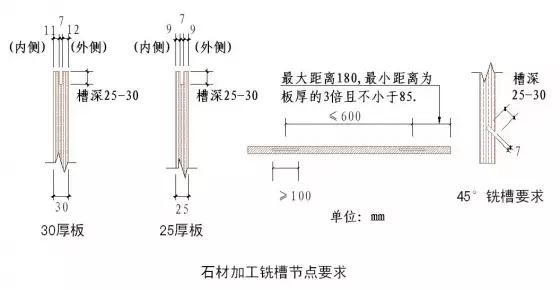

注:膨胀螺栓横向间距根据板材调整,但最大间距不得大于1000mm。
说明:

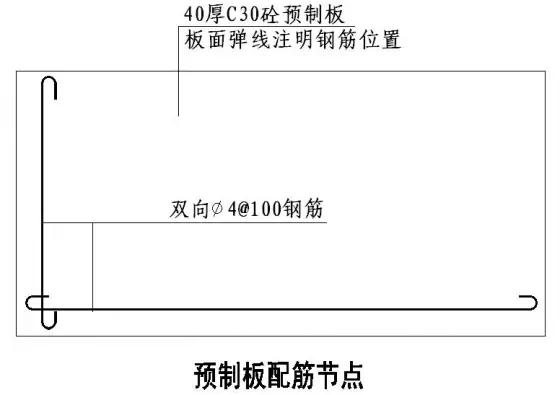

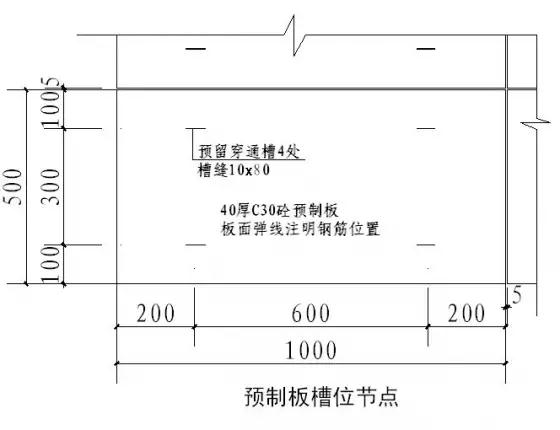

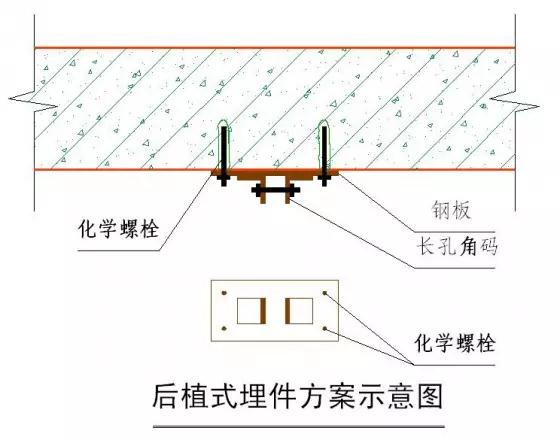

后植式埋件方案,要求钢板和角码先在工厂焊接加工,整体热镀锌完成后,进行现场安装。
预埋槽式埋件方案图(一)
预埋槽式埋件方案图(二)

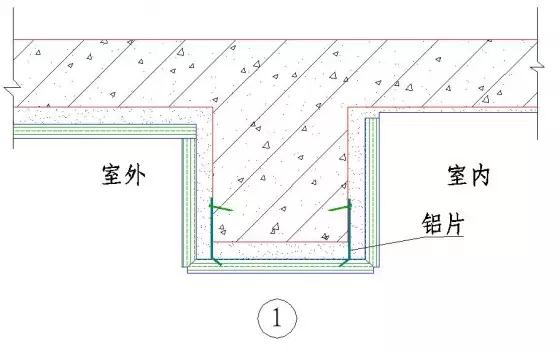

2、门窗洞及梁底朝天板应作铝片或扁铁侧面加固方案施工。

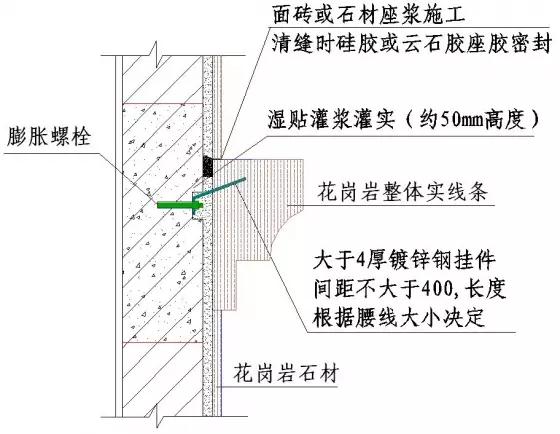

5、灌水泥砂浆时要求成45度方向灌实,所有腰线顶面板及压顶板严禁半干粉砂浆铺板,必须使用流动的水泥砂浆铺贴面板。
门窗洞及梁底朝天板铺贴加固节点

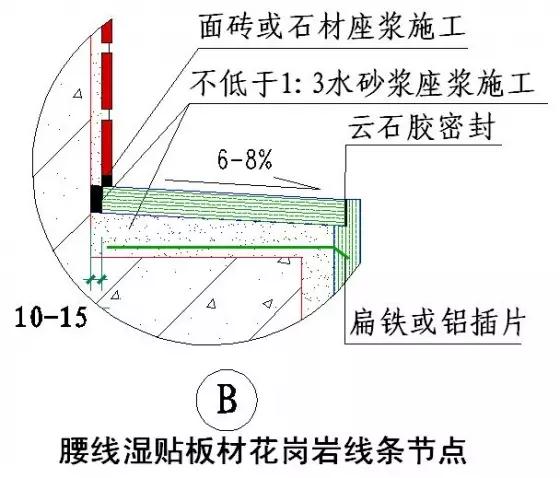

腰线湿贴整体花岗岩线条节点
注:
线脚压顶板与墙体之间预留10-15mm,施工时,压顶板从外向墙根方向挤压施工,使水砂浆从该预留缝中挤出,未饱满处用原浆灌实,压顶板定位后,将挤出砂浆清理。

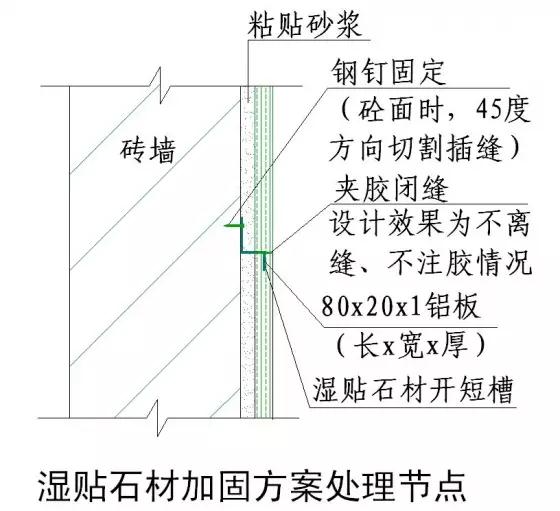

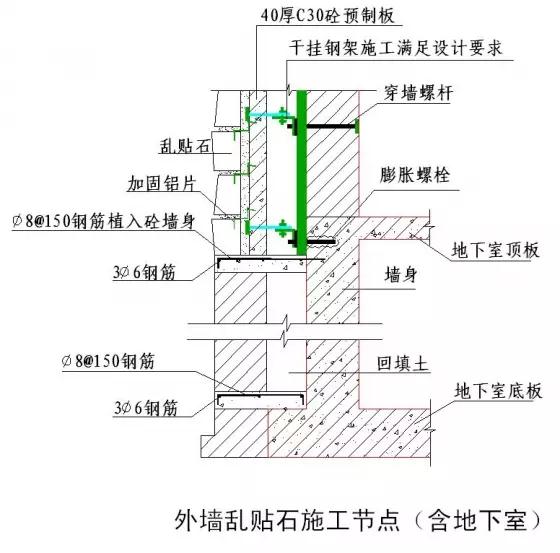

三、湿贴文化石、乱贴石做法
说明:
1、墙体为多孔砖砌体时,砌墙时预留φ6钢筋,如未作预留,应将钢筋惯穿至室内墙面锚接。
2、墙体为砼面时,可选用植筋方案施工。

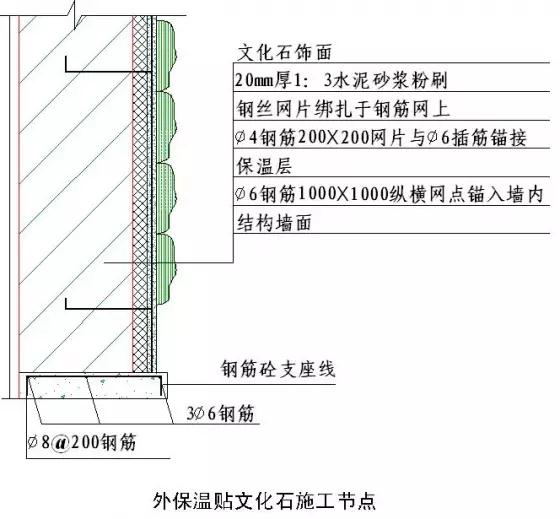

3、文化石饰面高度超过一层时,在二层圈梁部位增设一道钢筋砼支座线,如有饰面要求,可选用暗设方案施工。
四、门窗与腰线部位
说明:

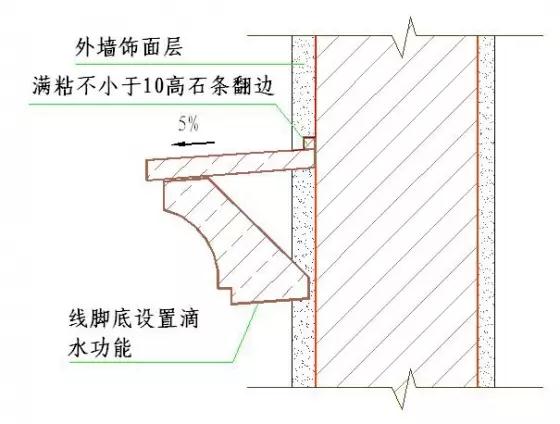

1、所有腰线必须保证上平面有坡度,下有滴水功能;
2、腰线拼接处保证不渗水。

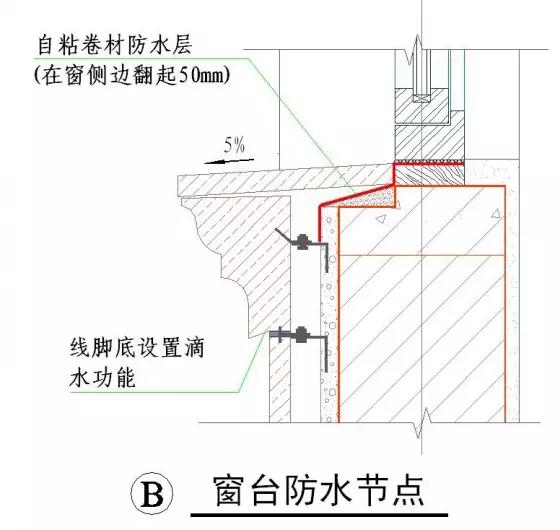

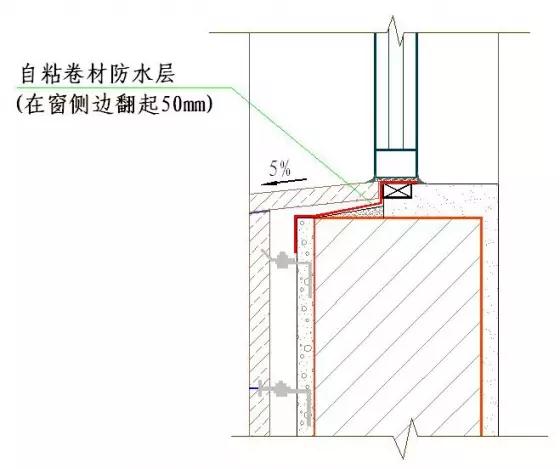

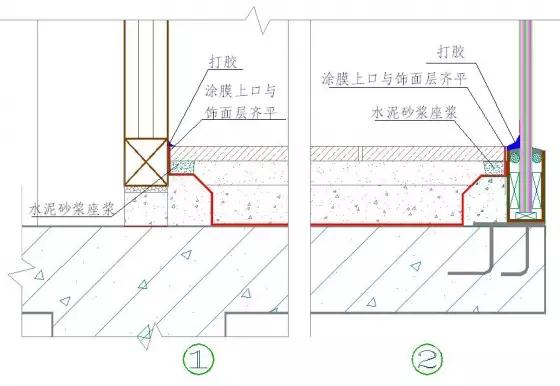

窗台防水节点(有附框)
窗台防水节点(无附框)

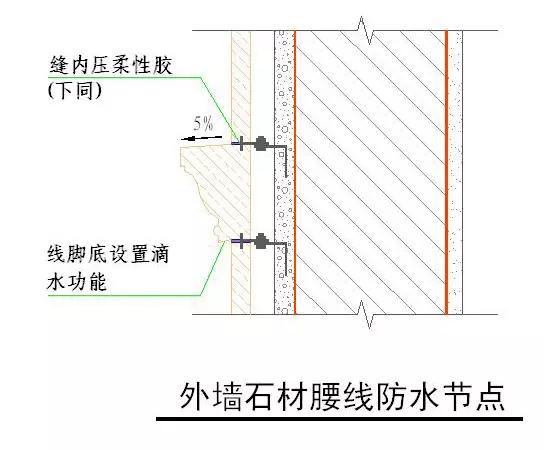

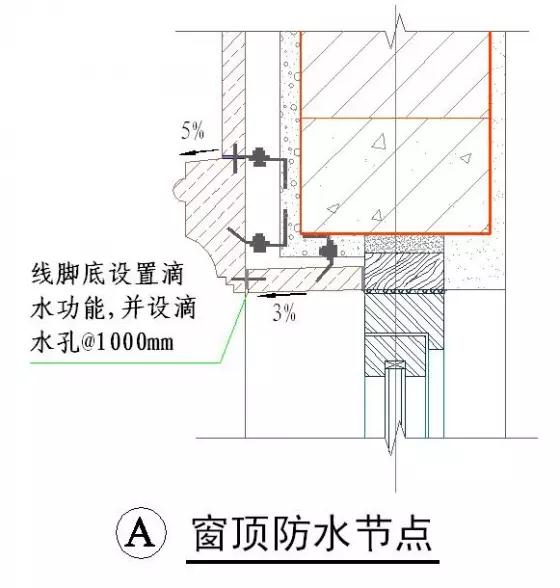

注:室外花岗岩窗台及线脚基层水泥砂浆粉刷坡度大于10%。
五、阳台露台部位

室外门安装及门槛石铺装及防水节点
说明:
外门框安装时,门框底口高出室内毛坯房交付地面30mm。
说明:

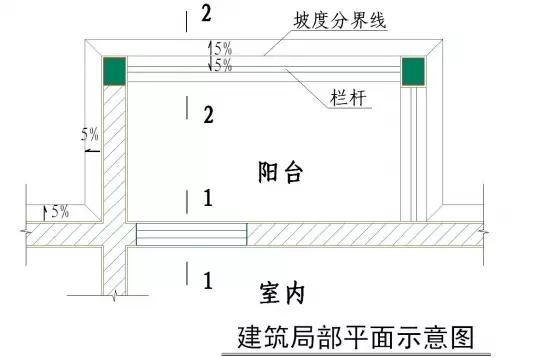

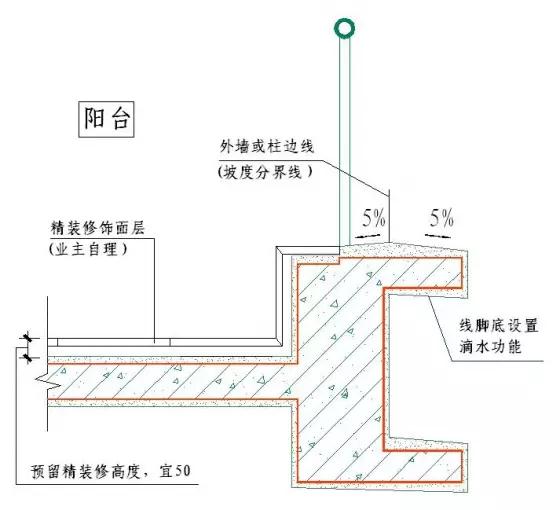

1、阳台上翻梁与外线条分别设内外排水坡;
2、在扶手栏杆内侧做企口,高差不小于20;
3、设置阳台栏杆高度时,要预留出精装修饰面高度,栏杆高度必须符合规范要求。

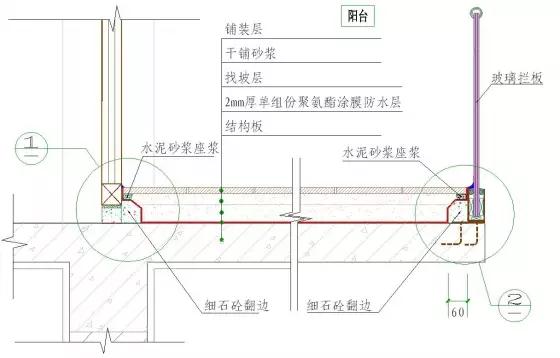

玻璃幕墙构造的阳台防水做法
玻璃幕墙构造的阳台防水做法节点
阳台墙踢脚防水处理节点
