这几年《石材http://www.stonebuy.com/》杂志陆续发表多篇文章指出了石材http://www.stonebuy.com/幕墙种种隐患,对提高我国石材http://www.stonebuy.com/幕墙的安全可靠度发挥了重要作用,但是由于这些见解未能被国家(行业)标准采纳形成约束力量,不能规范所有施工单位的施工行为,石材http://www.stonebuy.com/幕墙存在的种种隐患仍未能消除。今年7月武汉市某公司外墙石材http://www.stonebuy.com/坠落,一路过儿童被砸当场身亡;北京某车站广场外墙面石材http://www.stonebuy.com/坠落砸坏停靠在墙边停车场的汽车(现在仅用栏杆隔出一段距离,禁止行人靠近和停车);北京某饭店用易锈钢件做挂件,易锈钢挂件锈蚀,体积膨胀,将石材http://www.stonebuy.com/勾槽挤碎,连接失效(见图1)。
图1
2005年8~10月建设部组织对北京、上海等十城市既有幕墙安全性能调查,笔者参加了部分城市调查,调查中发现不少石材http://www.stonebuy.com/幕墙隐患,正在施工的石材http://www.stonebuy.com/幕墙也有种种不规范做法,调查中与地方建设管理部门的同志交谈,他们感到执法无规范依据(或标准、规范太笼统或标准、规范本身存在缺陷),在实际工作中不便管理,现在将这些问题出来整理和全国同行讨论。
一.JGJ133-2001和JC830.2-2005没有详细规定石材http://www.stonebuy.com/幕墙金属挂件的材料牌号,在实践中就给各种易锈钢件进入工程敞开大门。标准(规范、规程)必须规定石材http://www.stonebuy.com/幕墙用金属挂件当采用不锈钢件时应采用1Cr18Ni9(302)、0Cr19Ni9(304)或0Cr17Ni12M02(316);当采用铝合金板轧制挂件时应采用3A21 H14(24)、3003 H14(24)、5005 H14(24)、5052 H14(24);当采用铝合金热挤压挂件时应采用6061T5(T6)、6063T5(T6)6063AT5(T6)。不锈钢背栓应采用A2或A4。
二.《金属与石材http://www.stonebuy.com/幕墙工程技术规范》JGJ133-2001式5.5.7-1 τK=qkabβ/n(t-c)s 式5.5.7-2 τK=qK(2b-a)aβ/2n(t-c)s 式中s为单个槽底总长度(mm),矩形槽的槽底总长度s取为槽长加槽深的2倍,孤形槽取为园孤总长度,并要求τ≤f 。 在设计时,如果τ>f,只要加大s取值,即可满足τ≤f 的要求,而加大s的结果(即加大槽底总长度)反而更不安全(根据试验结果,当勾与槽的配合适当时,石材http://www.stonebuy.com/为楔形破坏,剥离面积较大,而加大槽底总长度,使槽内腔面积远远大于勾锚入面积时,就可能是槽壁剪切破坏或在楔形外表面积基本不变,槽内腔面积扩大,石材http://www.stonebuy.com/剥离面积减少,承受的剪力相应减少)。因此,建议JGJ133修订时在确定勾槽配合尺寸的基础上(槽有效长度比勾长两侧大5~7mm,槽深比勾锚入深度大3~5mm),取s为勾长加两倍勾锚入深度。
三.JC830.2-2005规定了R型和SE型挂件的技术要求,但没有任何标准(规范、规程)对使用这些挂件做石材http://www.stonebuy.com/幕墙连接件时的技术要求做出规定。例如,R型挂件JC830.2-2005图1c标示要使用环氧型石材http://www.stonebuy.com/粘接剂,但未交待R型组合挂件与石材http://www.stonebuy.com/的连接部位传递荷载(作用)是靠R型插件与槽的机械http://www.stonebuy.com/machine/嵌合,还是靠石材http://www.stonebuy.com/-金属挂件间环氧型石材http://www.stonebuy.com/粘接剂的粘接作用,对于前者环氧型粘接剂仅作填缝用,可用非结构承载胶粘剂(云石胶),但试验结果表明,在承受风吸力时,首先是尖角破坏,进而导致连接失效(图2);如为后者则应对环氧型石材http://www.stonebuy.com/粘接剂的牌号,性能要求作出规定,同时对胶缝设计方法(环氧型石材http://www.stonebuy.com/粘接剂的材料分项系数、强度设计值、粘接面积、粘接厚度、计算方法);开槽方法、开槽的技术要求及允许偏差;施工工艺、检验项目及允许偏差作出规定,才能保证安全可靠。SE型挂件与石材http://www.stonebuy.com/组成的组件,在振动台抗震试验时,在竖向地震作用下,石材http://www.stonebuy.com/组件上、下运动,挂勾与挂槽的锚入深度小于上、下位移量时,挂勾从挂槽中脱出,因此要有防脱要求,这也未有规范(规程)给予明确规定。石材http://www.stonebuy.com/相关资讯

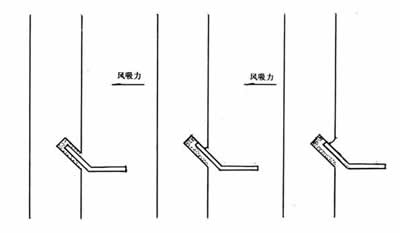

图2a 正常状态 b 尖角破坏 c 连接失效
四.JGJ133-2001没有对石材http://www.stonebuy.com/上开槽(钻孔)工艺要求及允许偏差作出规定,虽然设计上对开槽(钻孔)讲得头头是道,而工人操作时各行其是,加工结果与设计大径相庭,因此必须规定槽(孔)加工几允许偏差作为操作人员和检验人员的执行依据,才能保证槽(孔)加工结果,符合设计要求。JGJ133-2001第7.3.4条对石材http://www.stonebuy.com/幕墙组装要求规定为:金属板、石板安装时,左右、上下的偏差不应大于1.5mm;----第7.3.6条规定幕墙的竖向和横向板材的组装允许偏差应符合表7.3.6的规定,这些规定只规定了石材http://www.stonebuy.com/外表面平整要求(而有些规定如:竖向板材、横向板材指什么构件,竟无人知晓),由于没有对托板(JC830.2称为弯板)的施工要求作出规定,石材http://www.stonebuy.com/幕墙组装(安装)时操作人员也就不注意质量控制,托板高低不一,在安装面板时,操作人员为达到面板板缝水平度,不顾挂勾与挂槽(插件与插槽)的锚入深度,有的锚入深度仅1~2mm(有的插件位于板缝上面,无法插入板上的槽沟,操作人员切断插板竖插件,在石材http://www.stonebuy.com/背面开横槽,插件插入横槽将石材http://www.stonebuy.com/托住,这种连接完全不能承受水平作用),2005年11月国家标准《建筑幕墙》审查会上,笔者建议石材http://www.stonebuy.com/幕墙除要规定组装(安装)时外表面质量要求外,还要规定加工、安装时连接部位的技术要求和允许偏差,审查会决定国家标准《建筑幕墙》文本中增加槽(孔)加工尺及允许偏差和组装(安装)技术要求与允许偏差的规定,见表1~表3。
表1 石材http://www.stonebuy.com/面板孔加工尺寸及允许误差 单位为毫米
石材http://www.stonebuy.com/面板固定形式 | 孔径 | 孔到板边嗬?/td> | 孔到板面的距离 | 检验方 法 | |||
最小尺寸 | 允许误差 | 最小尺寸 | 误差 | ||||
钢销式 | 7.0 | ±0.5 | 大于等于3倍板材厚度小于等于180 | 孔边到板面距离 | ±0.5 | 卡尺 | |
背栓式 | M6 | 直孔 | +0.4 -0.2 | 孔中心线到板边的最小距离50 | 孔底到板面保留厚度(背栓、背卡)大于8.0 | -0.4 +0.1 | 卡尺深度尺 |
扩孔 | +0.3 -0.3 | ||||||
M8 | 直孔 | +0.4 -0.2 | |||||
扩孔 | +0.3 -0.3 |
项 目 | 通 槽 | 短 槽 | 检验方法 | ||
最小尺寸 | 允许偏差 | 最小尺寸 | 允许偏差 | ||
槽宽度 | 6.0 | ±0.5 | 6.0 | ±0.5 | 卡尺 |
短槽有效长度 | 100 | ±2 | 卡尺 | ||
槽深角度偏差 | 槽深/20 | — | 槽深/20 | 角度尺 | |
两短槽中心线距离 | — | ±2 | 卡尺 | ||
短槽外边到板端边距离 | 大于等于板材厚度及85,小于等于180 | ±2 | 卡尺 | ||
短槽内边到板端边距离 | ±3 | 卡尺 | |||
槽任一端侧边到板外表面距离 | 8.0 | ±0.5 | 8.0 | ±0.5 | 卡尺 |
槽任一端侧边到板内表面距离 (含板厚偏差) | ±1.5 | ±1.5 | 卡尺 | ||
槽深度(有效长度处) | 16 | ±1.5 | 16 | ±1.5 | 深度尺 |
序号 | 项 目 | 通槽通长勾 | 通槽短勾 | 短槽短勾 | 背栓式 | 检验方法 | ||
1 | 托板标高 | ±1.0 | — | |||||
2 | 托板前后高低差 | ≤1.0 | — | |||||
3 | 相邻两托板高低差 | ≤1.0 | — | |||||
4 | 托板中心线偏差 | ≤2.0 | — | |||||
5 | 通长勾距板两端偏差 | ±1.0 | — | |||||
6 | 勾锚入石材http://www.stonebuy.com/槽深度偏差 | +1.0, 0 | — | |||||
7 | 短勾中心线与托板中心线偏差 | — | ≤2.0 | — | ||||
8 | 短勾中心线与短槽中心线偏差 | — | ≤2.0 | — | ||||
9 | 挂勾与挂槽搭接深度偏差 | — | +1.0、0 | |||||
10 | 插件与插槽搭接深度偏差 | — | +1.0、0 | |||||
11 | 挂槽(插槽)中心线偏差 | — | ≤2.0 | |||||
12 | 挂槽(插槽)标高 | — | ±1.0 | |||||
13 | 背栓挂(插)件中心线与孔中心线偏差 | — | ≤1.0 | |||||
14 | 同一行石材http://www.stonebuy.com/上端 水平偏差 | 相邻两板块 | ≤1.0 | |||||
长度≤35m | ≤2.0 | |||||||
长度<35m | ≤3.0 | |||||||
15 | 同一列石材http://www.stonebuy.com/边部垂直偏差 | 相邻两板块 | ≤1.0 | |||||
长度≤35m | ≤2.0 | |||||||
长度<35m | ≤3.0 | |||||||
16 | 石材http://www.stonebuy.com/外表面平整度 | 相邻两板块高低差 | ≤1.0 | |||||
整幅幕墙 | ≤2.0 | |||||||
17 | 相邻两石材http://www.stonebuy.com/缝宽(与设计值比) | ±1.0 |
